外墻保溫是目前住宅樓普遍采取的做法,外墻保溫提高了住宅的節能和舒適性,外墻保溫在夏天減少了高溫向室內的傳遞,冬天又減少了低溫向室內的傳遞,節約了夏天空調降溫以及冬天 取暖的費用。在外墻保溫施工中的材料和質量的要求有哪些呢,總結如下
一、材料要求
1、保溫材料質量要符合圖紙?jiān)O(shè)計及規范要求。
2、材料進場檢查合格證及質量檢驗報告。
3、材料進行復檢:
①、20000m²以下各抽查不少于3次,以上各抽查不少于6次。
②、保溫板取3塊,檢測項目:密度、抗拉強度、導熱系數、燃燒性能等。
③、耐堿型玻纖網格布取5米,檢測項目:耐堿拉伸斷裂強力及保留率。
④、粘接砂漿、抹面砂漿取不少于10kg,從5個袋內各取2kg。檢測項目:干燥和濕水狀態下粘接強度。
二、施工條件
1、外墻腳手架洞眼,模板螺栓桿洞眼已封堵。
2、外墻磚墻抹灰已完成,外墻混凝土墻面雜物及不平處進行清理。
3、外墻施工縫、磚墻與混凝土墻結合處、洞眼處防水處理已完成。
4、外墻淋水試驗已試驗,漏水處已處理重新淋水試驗不滲水。
三、施工步驟
1、掛好施工控制線。
2、用粘結砂漿粘貼保溫板。
3、粘貼防火隔離帶。

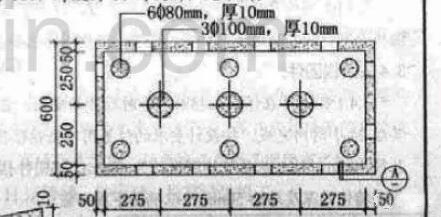

4、安裝錨固件。
5、窗口做玻纖網加強層。
6、抹一層抹面砂漿,壓入玻纖網,再抹一層抹面砂漿,抹面砂漿3—6mm厚。
四、質量要求

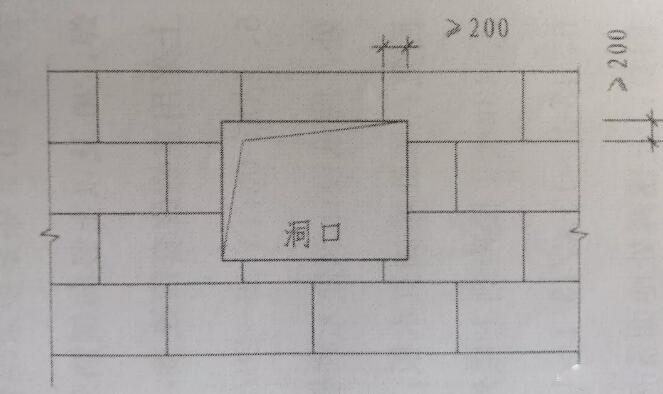

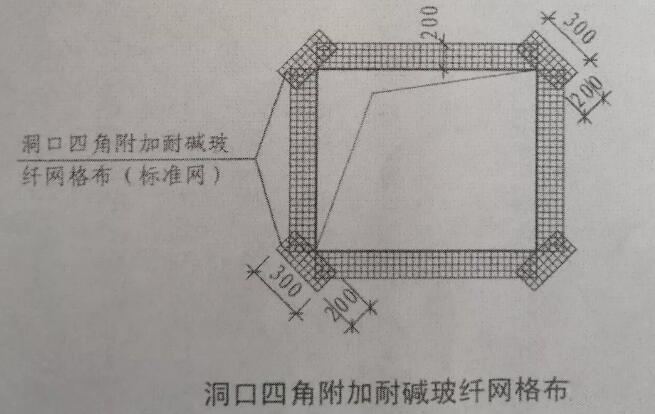

1、窗口加強層、變形縫處玻纖網進行翻包,壓入80mm,窗口四角加貼一塊加強網。

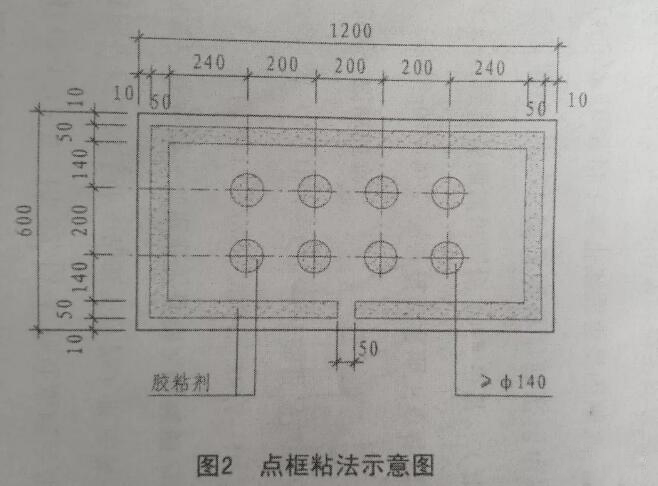

2、保溫板采用點框法粘接,粘接面積不少于40%。

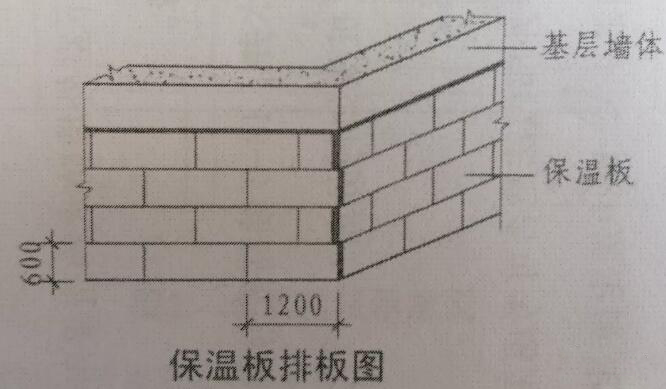

3、保溫板自下向上沿水平方向鋪貼,每排板錯縫1/2板長,角部保溫板交錯設置。

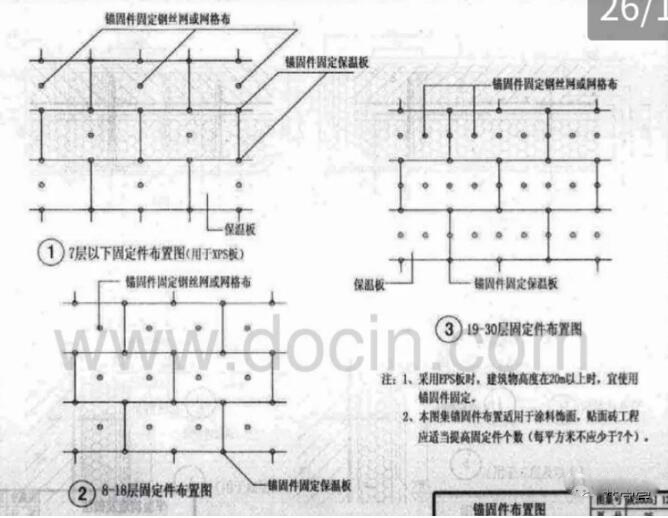

4、保溫板安裝完成8小時后,安裝錨固件,錨固件鉆入墻內50mm。
5、玻纖網搭接寬度100mm,角部搭接每側不小于200mm。
6、玻纖網不得直接鋪在保溫層表面,不得干搭接,不得外露,首層加設一層玻纖網。

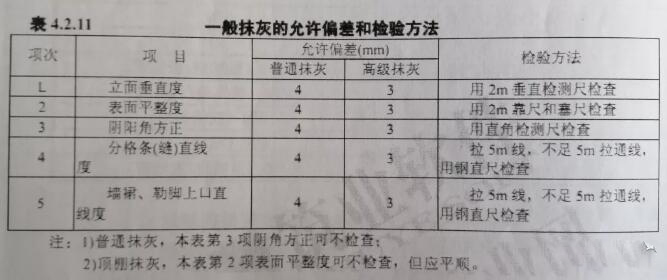

7、外墻保溫的平整度、垂直度符合裝飾裝修工程質量驗收規范要求。
五、成品保護與試驗

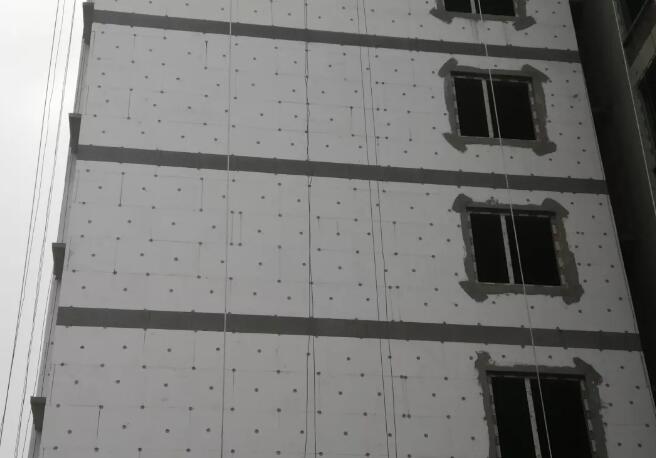

1、外墻保溫完成后注意成品保護。
2、進行外墻保溫拉拔試驗。
六、參考資料
陜2005J12外墻保溫構造
外墻外保溫建筑構造10J121
外墻外保溫工程技術規程JGJ144--2004
建筑節能工程施工質量驗收規范GB50411--2007
外墻保溫因施工質量造成的主要問題有:外墻保溫保護層開裂,雨水通過裂縫滲至外墻內表面,甚至個別工程保溫板被大風刮掉,因此一定要特別注意。
